Vodovodní a kanalizační přípojky nejsou považovány za vodní díla. Z pohledu aktuálního stavebního zákona záleží na jejich délce. Přípojky do délky 25 metrů od stávajícího vodovodního nebo kanalizačního řadu patří mezi drobné stavby a nevyžadují povolení stavebního úřadu. U delších přípojek jde o jednoduché stavby, pro které je třeba získat povolení záměru od stavebního úřadu.

Než stavební úřad vydá povolení ke stavbě vodovodní a kanalizační přípojky, čeká vás jednání s provozovatelem sítí a také s projektantem.
Před zahájením všech kroků je vhodné kontaktovat nebo osobně navštívit provozovatele vodovodu a kanalizace a předběžně dohodnout technické řešení napojení. Může se totiž stát, že omezená kapacita vodovodního či kanalizačního řadu již neumožňuje napojení další nemovitosti a vy budete muset hledat alternativní řešení.
Tip: Chybějící vodovodní přípojku dokáže nahradit vrtaná studna (ideálně v kombinaci s retenční nádrží na dešťovou vodu), zatímco o likvidaci odpadních vod se postará buď tříkomorový septik, nebo domovní čistírna.
Většinou se však s žádným problémem nesetkáte. Od provozovatele vodovodu a kanalizace tak zřejmě jen obdržíte seznam technických a zákonných norem, které je potřeba dodržet. Z toho nemějte těžkou hlavu – seznam stačí předat projektantovi, který požadavky zapracuje do projektové dokumentace.
Vodovodní ani kanalizační přípojka nemůže být povolena, pokud k ní není vypracovaná projektová dokumentace. Projekt přípojek si nechte vypracovat autorizovaným inženýrem (jako jsme my v Zakra), který k tomu má potřebná oprávnění. Příprava projektové dokumentace většinou zabere 3 až 5 týdnů.

Než budete moci požádat o povolení vodovodní a kanalizační přípojky, potřebujete zařídit ještě několik formálních kroků. V první řadě je třeba zaslat projektovou dokumentaci ke schválení provozovateli vodovodu a kanalizace a rovněž obecnímu úřadu.
Další postup záleží na délce přípojky:
Povolení vodovodní a kanalizační přípojky do 25 metrů
Přípojky do délky 25 metrů od stávajícího vodovodního nebo kanalizačního řadu patří mezi drobné stavby a nevyžadují povolení stavebního úřadu.
Povolení vodovodní a kanalizační přípojky nad 25 metrů
Delší přípojky patří mezi jednoduché stavby a je pro ně třeba získat povolení záměru od stavebního úřadu. K žádosti se dokládá potřebná dokumentace a další podklady podle konkrétního záměru.
Ačkoliv se proces povolení vodovodní a kanalizační přípojky zdá relativně snadný, zpravidla vám zabere zhruba tři měsíce. Připravte se, že spoustu času strávíte vyplňováním všemožných formulářů, sháněním vyjádření a stanovisek úředních orgánů a návštěvami stavebního úřadu.

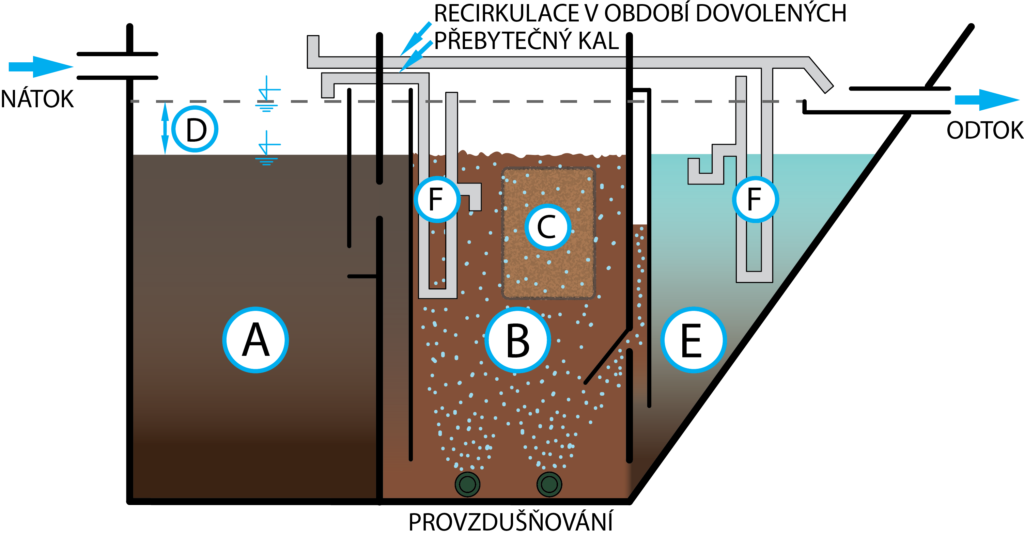

Domovní čistírna odpadních vod vám dokáže nejen vyřešit lapálie s chybějící kanalizací, ale přečištěnou vodu můžete opětovně využít. Poděkuje vám nejen životní prostředí, ale také vaše peněženka.
Publikováno: 19. 04. 2025Sháníte v roce 2026 domovní čističku odpadních vod (ČOV) k rodinnému domu, ale v široké nabídce se jen těžko orientujete? Abychom vám výběr čistírny usnadnili, sesbírali jsme zkušenosti našich klientů a dali dohromady podrobné srovnání domovních ČOV pro 4–6 osob.
Publikováno: 01. 02. 2023Domovní čistírnu odpadních vod už dnes můžete pohodlně koupit online. Má to ale zádrhel. Víte, jaké příslušenství domovní ČOV potřebuje, aby správně fungovala? Pojďme se podívat, jaké doplňky k domovní čistírně je nutné zvážit.
Publikováno: 15. 06. 2024Vyplňte nezávaznou poptávku služeb a my se vám obratem ozveme s nabídkou na míru.
Poptávka služeb
